Nuestros últimos trabajos

Obras realizadas

Estas son algunas de las obras entregadas recientemente a nuestros clientes

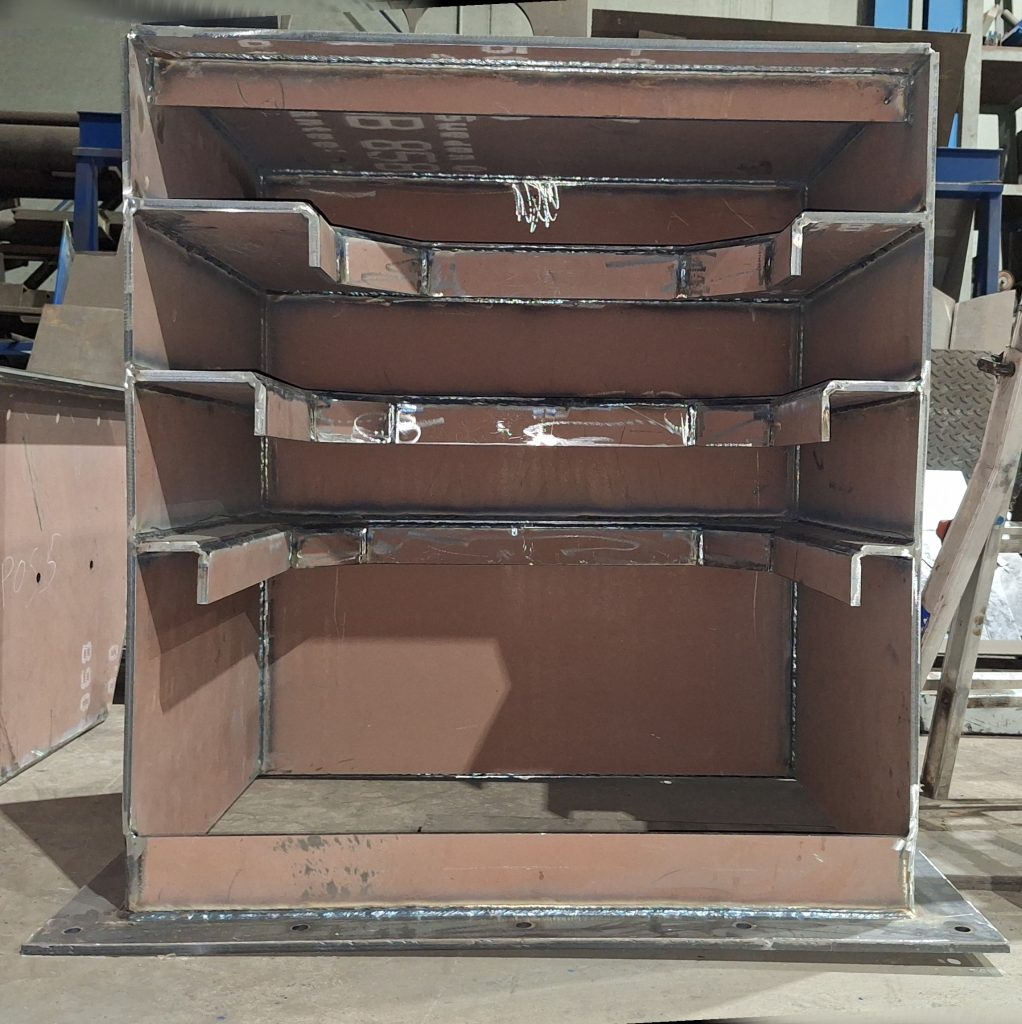

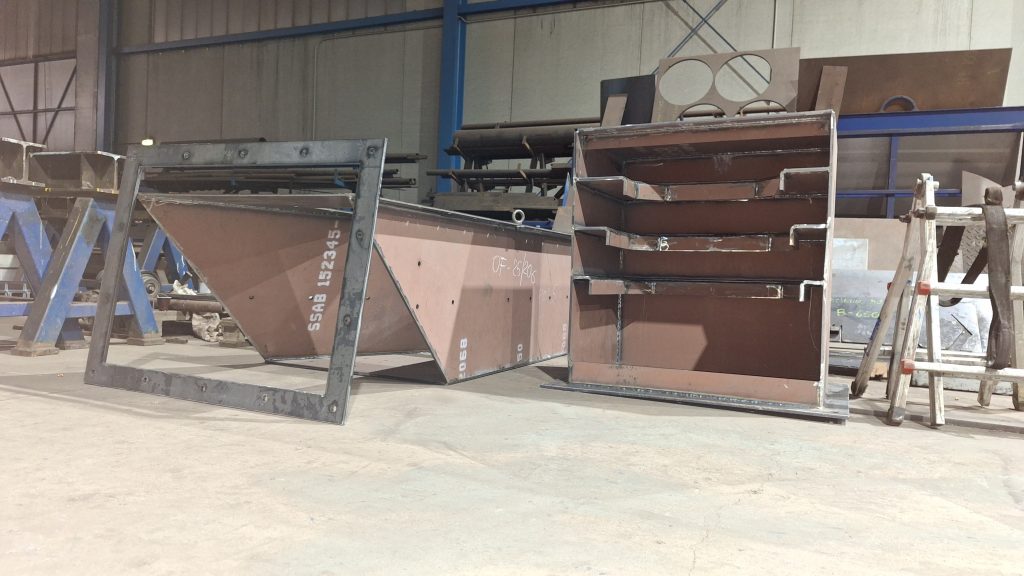

Tolvín (caja de piedras) para cinta transportadora de descarga

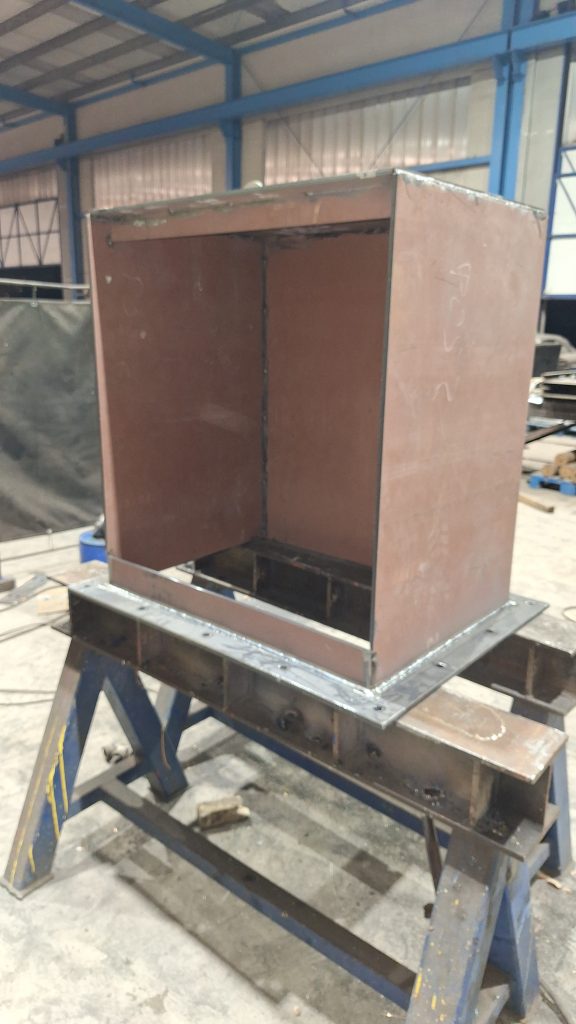

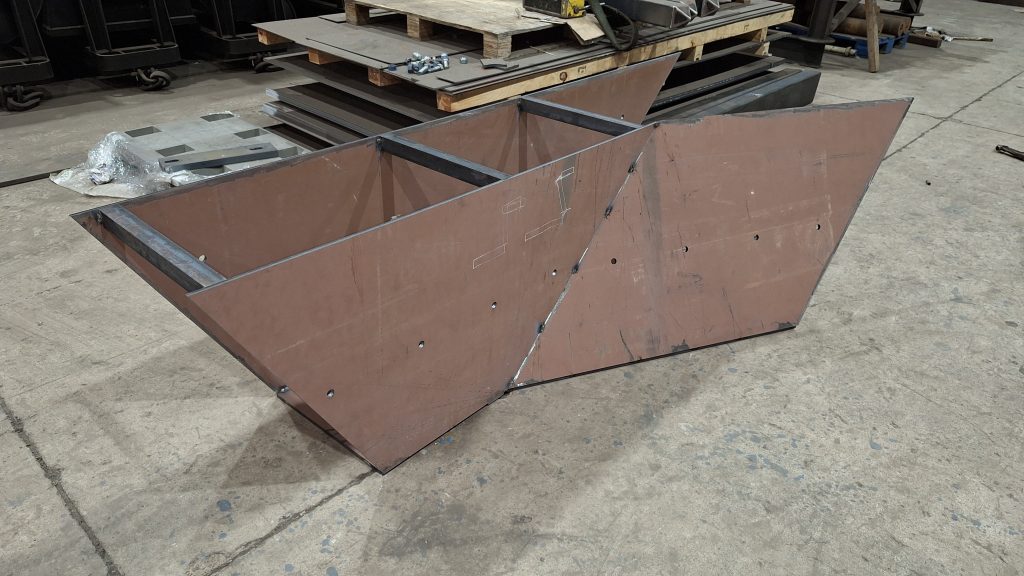

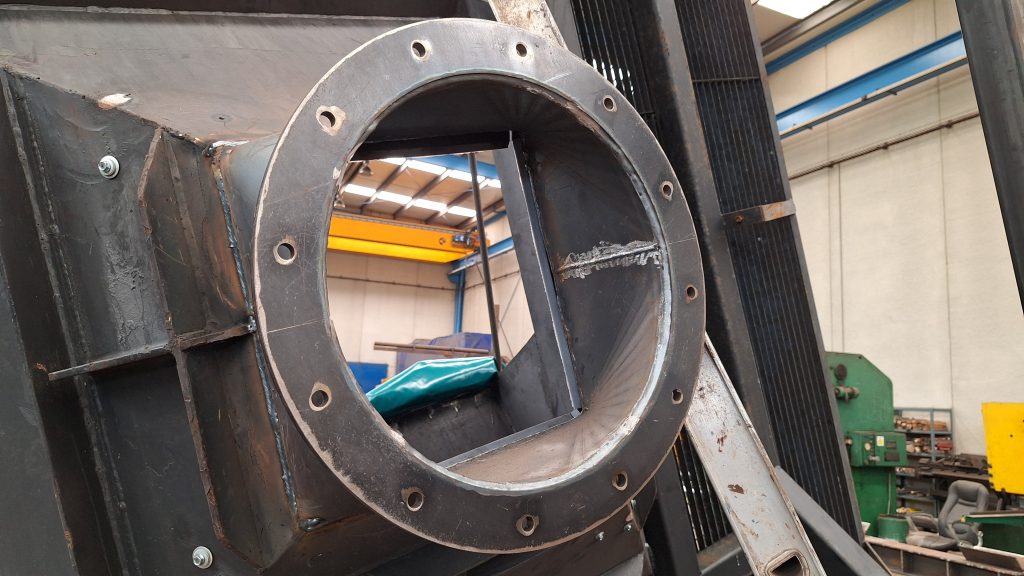

Para sustituir a una vieja tolva simple ya muy deteriorada, que sufría constantes atascos, estamos fabricando una nueva tolva para un cliente del sector de la siderurgia. El interior de la tolva irá recubierta de chapa antifricción, y en el punto crítico del ángulo tendrá una caja de piedras (sistema compuesto por varias pletinas que fuerzan al material a descargar hacia la zona del eje de la salida, al ser esta una tolva con ejes de entrada y salida descentrados).

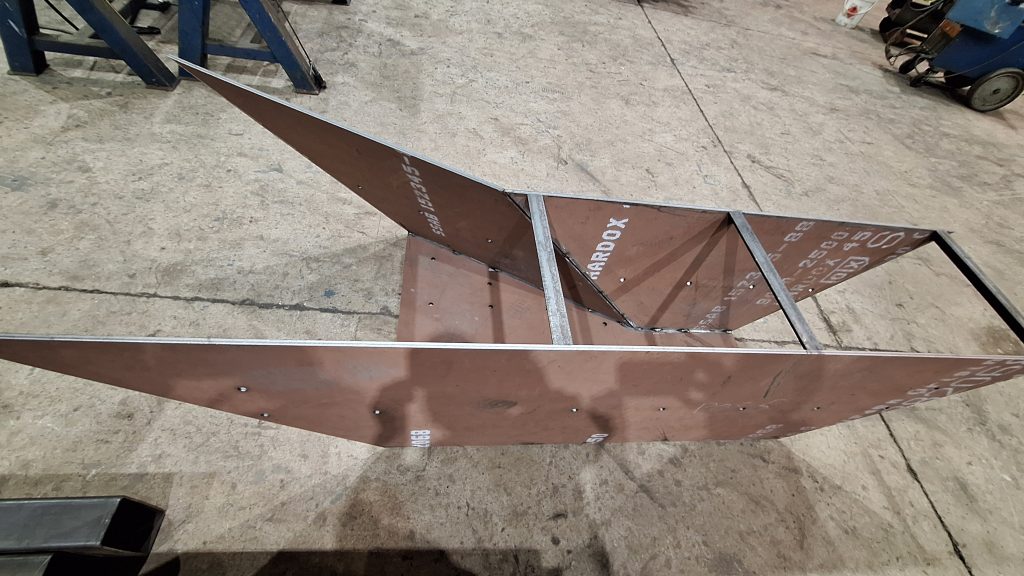

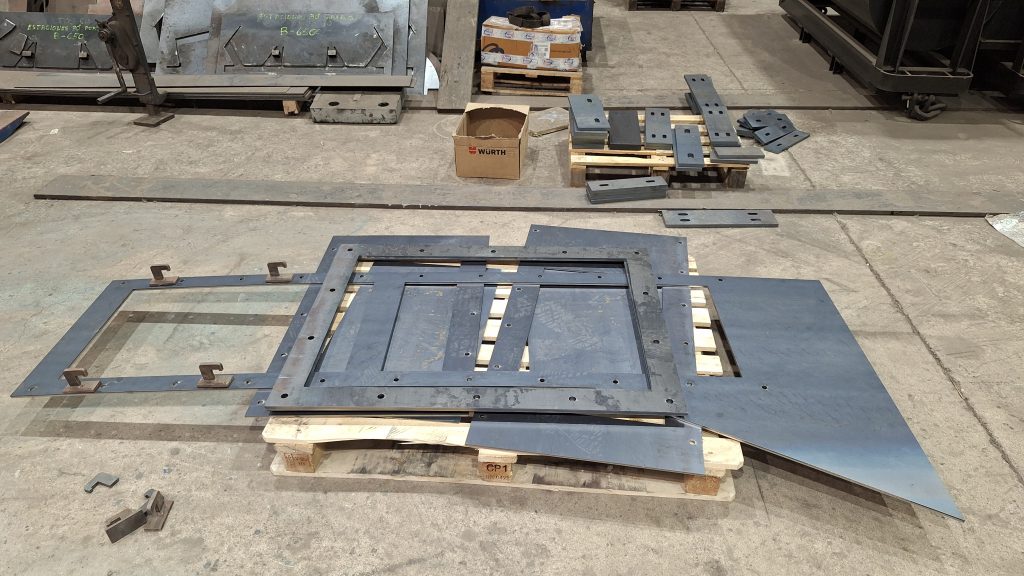

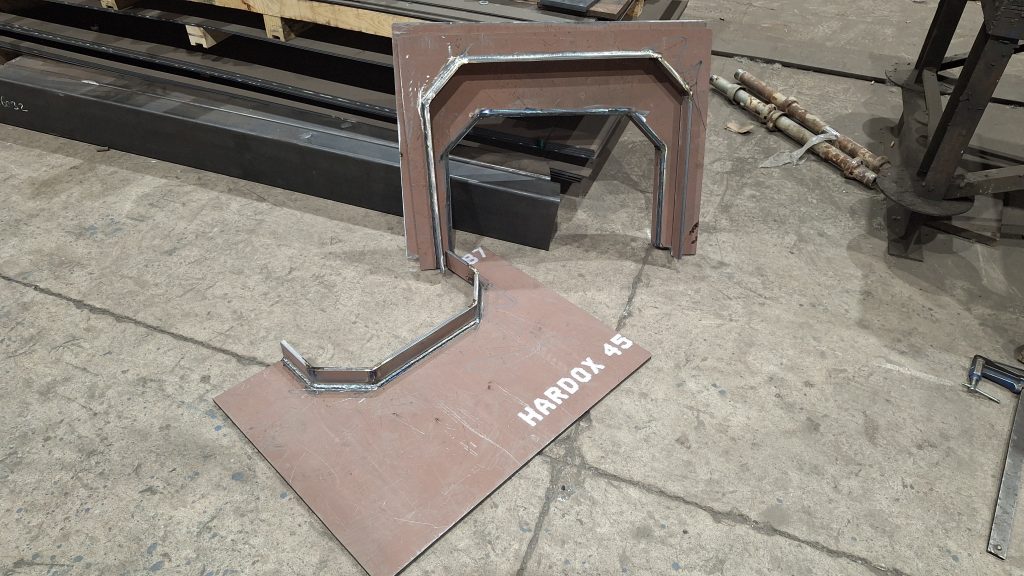

Una vez aprobada la ingeniería por el cliente se cortan a laser todas las chapas del conjunto, todas en una resistente chapa de 12, para que pueda empezar el trabajo de los caldereros. Con unos punto de soldadura colocados se comprueban las medidas de los planos antes de dar entrada a los soldadores.

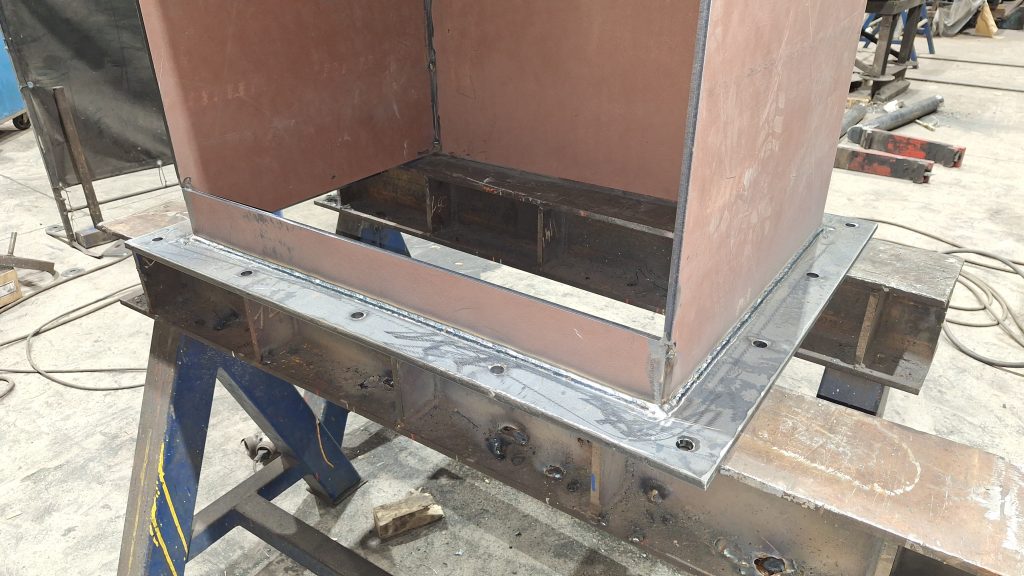

La tolva nueva se remata con una brida que irá atornillada a otra nueva brida que se soldará al cajón de descarga existente. Esta es la primera parte del conjunto que se soldará a la salida descentrada que va en el conjunto número 2 (foto superior)

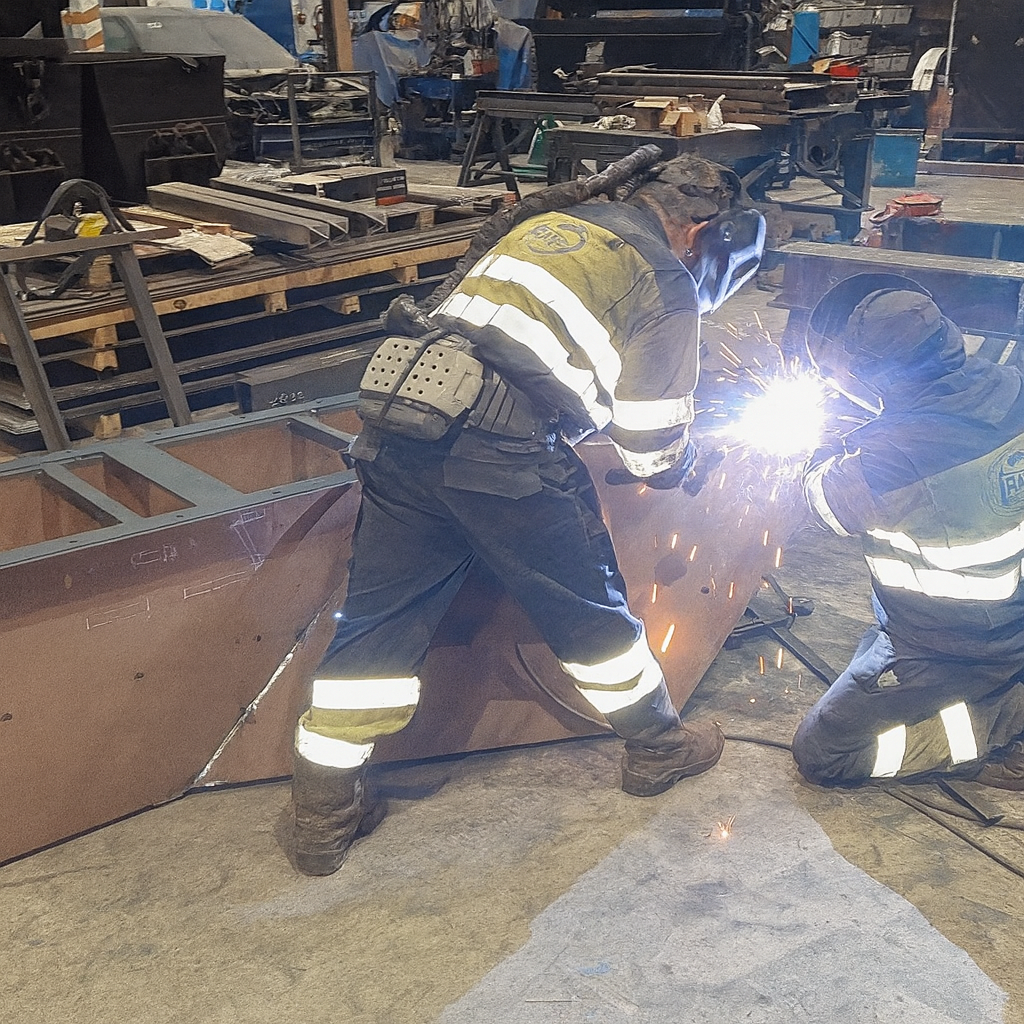

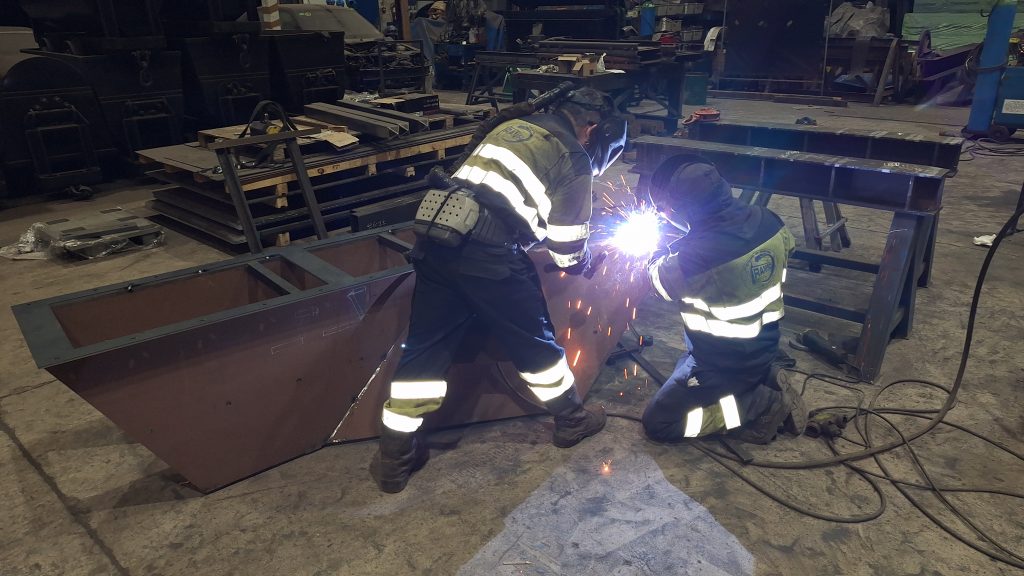

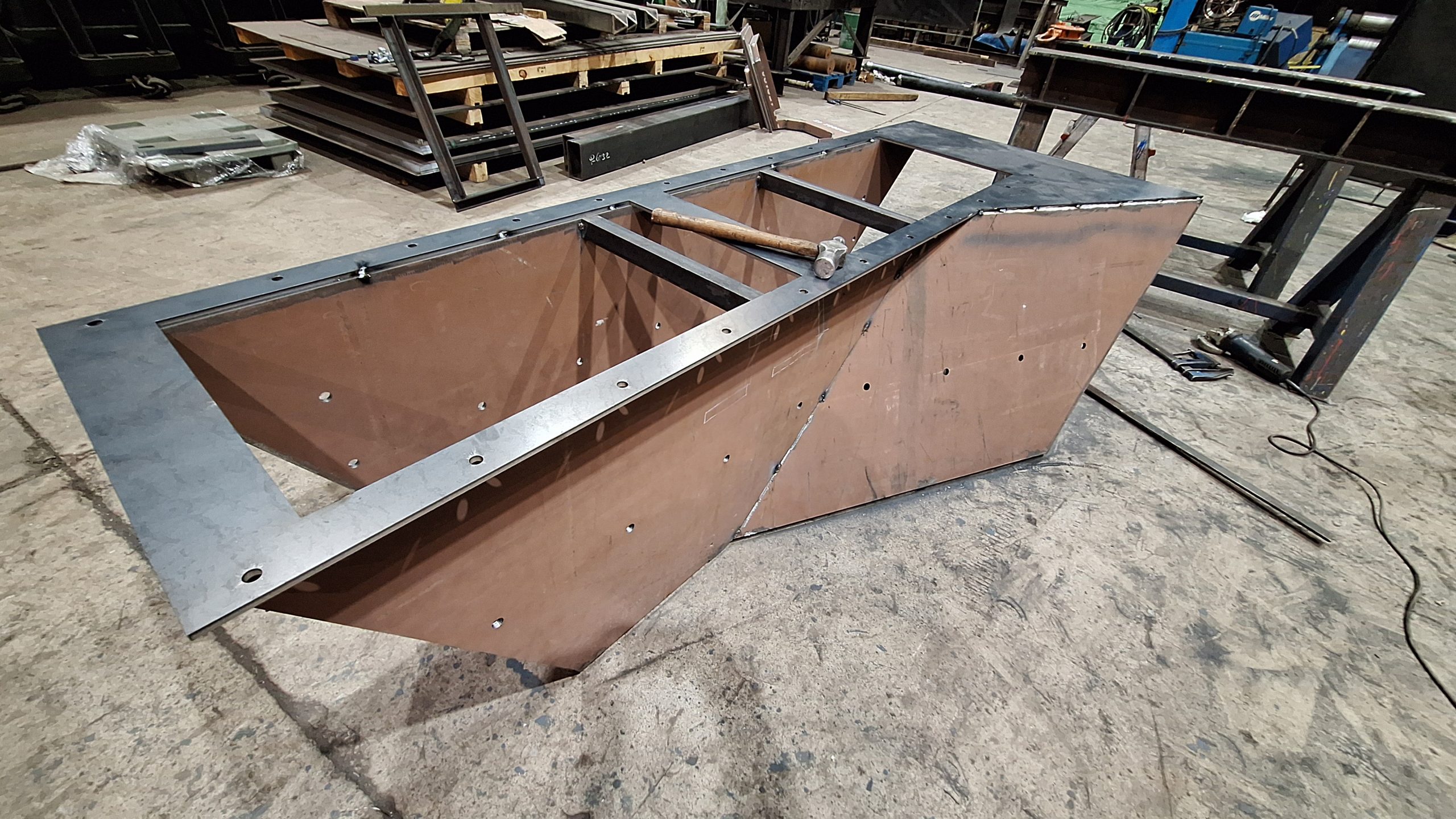

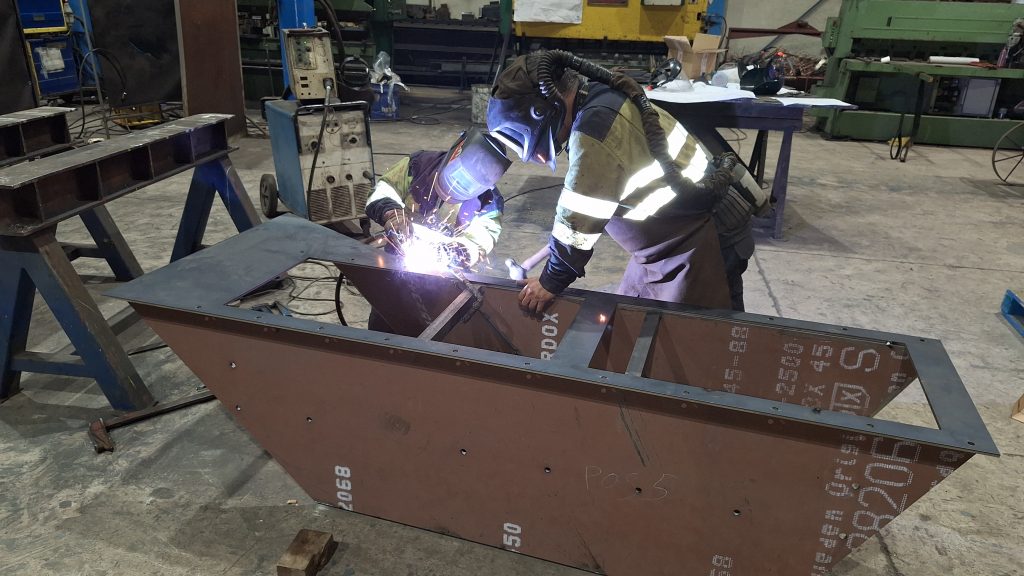

Al segundo día de trabajo, y comprobadas las medidas, se empieza a realizar la soldadura completa y a añadir las ventanas con puertas practicables por si ocurrieran atascos de material.

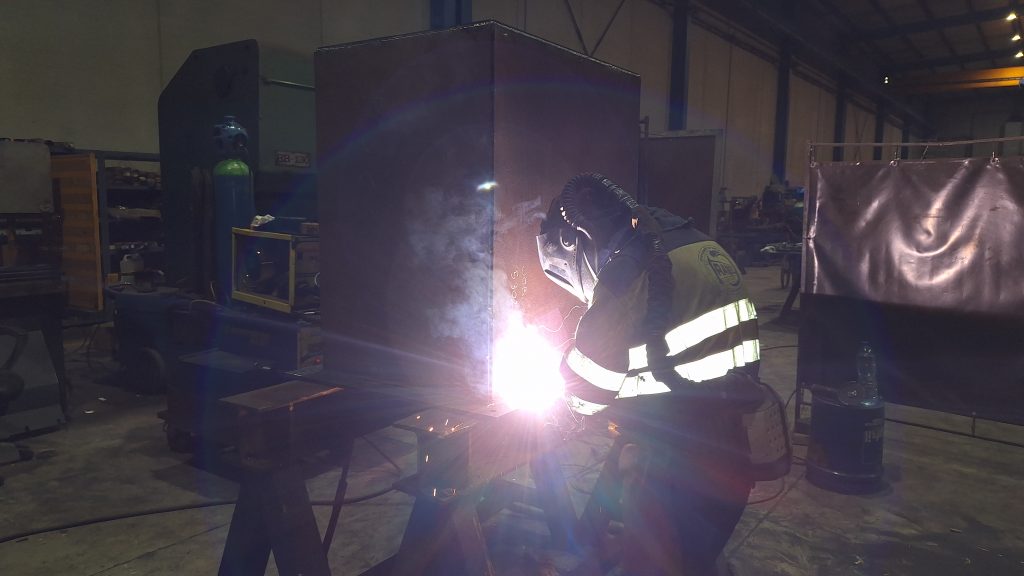

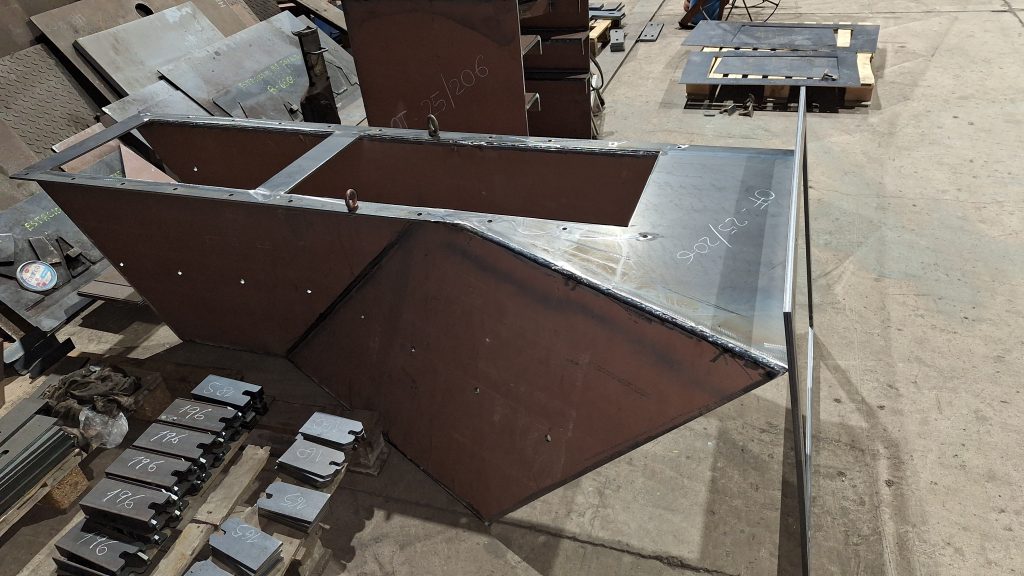

El tercer día solo queda soldar las bridas de salida hacia la cinta y las pletinas de la caja de piedras.

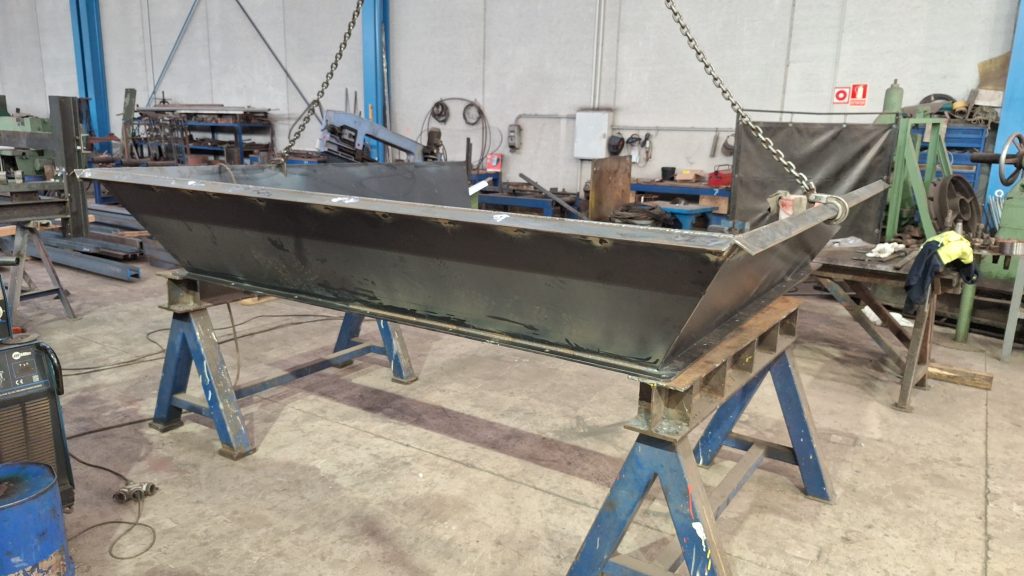

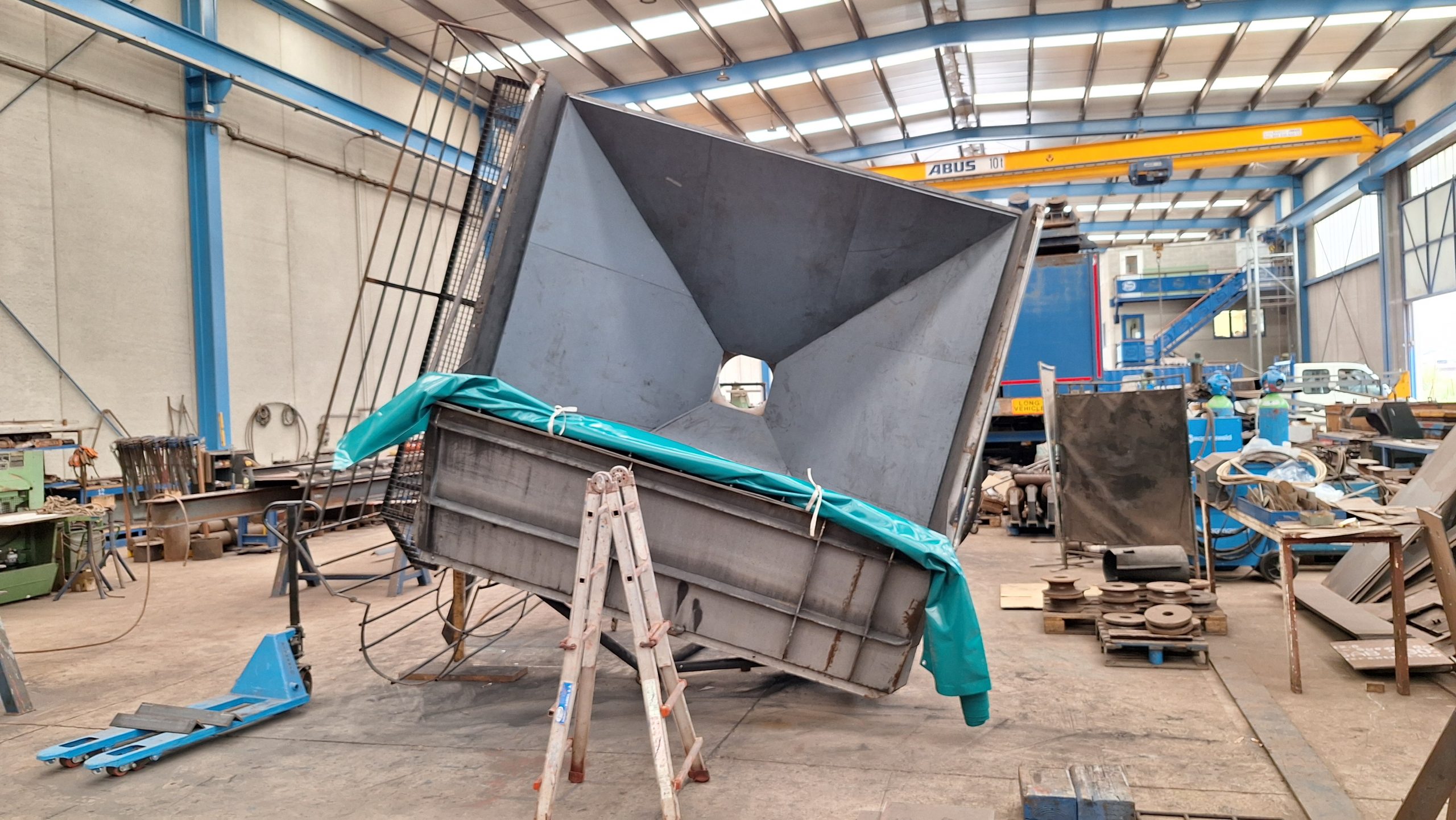

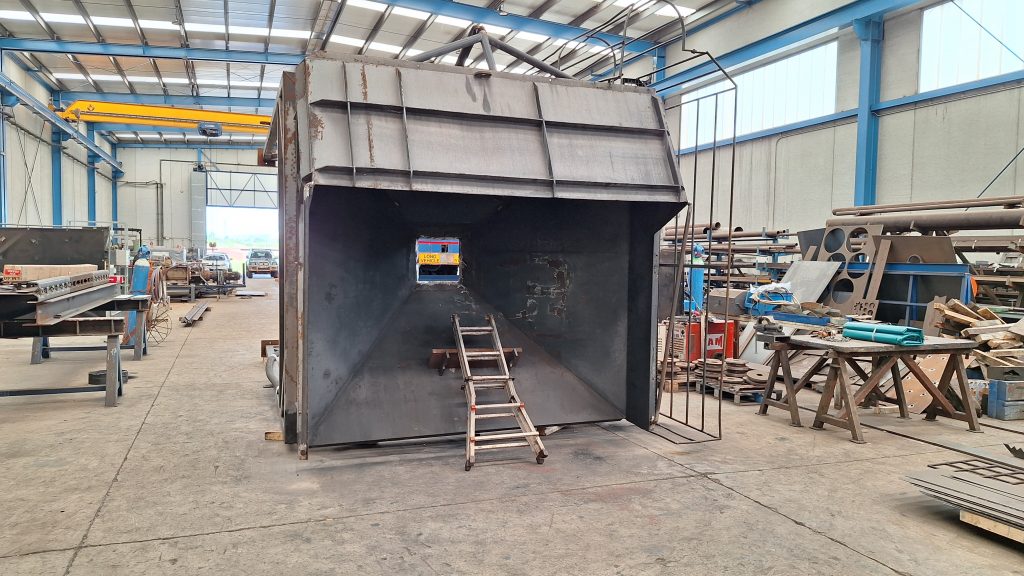

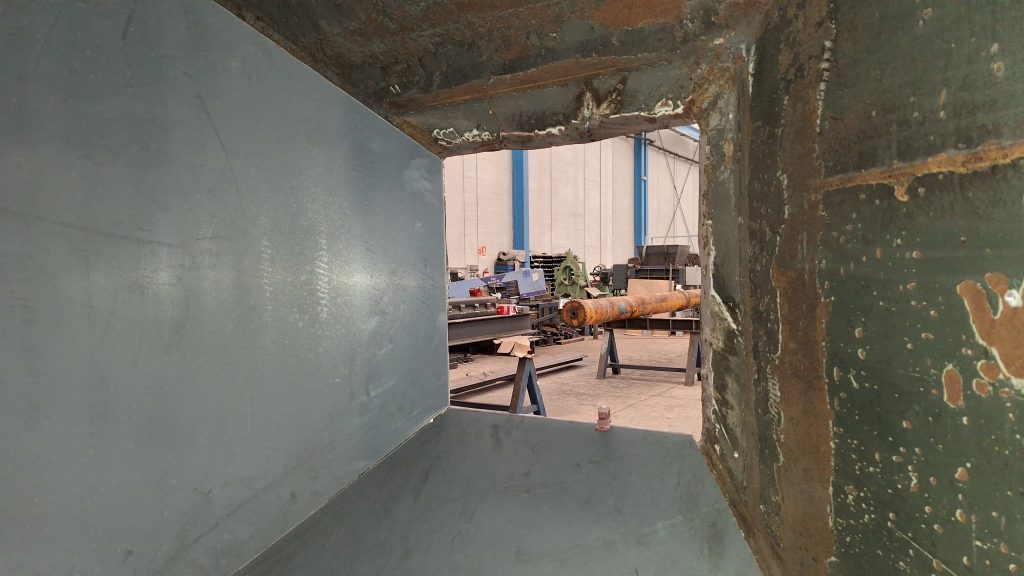

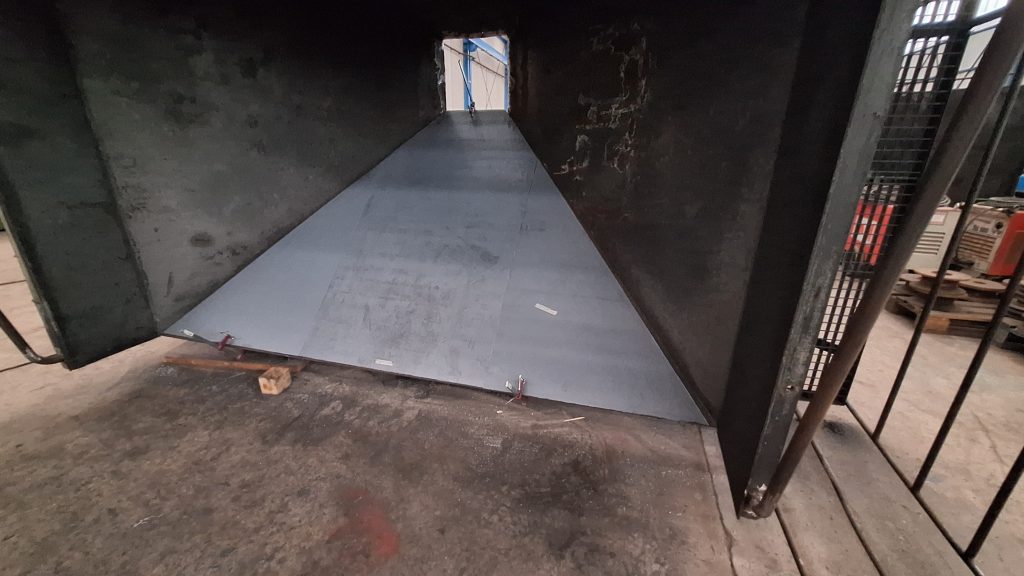

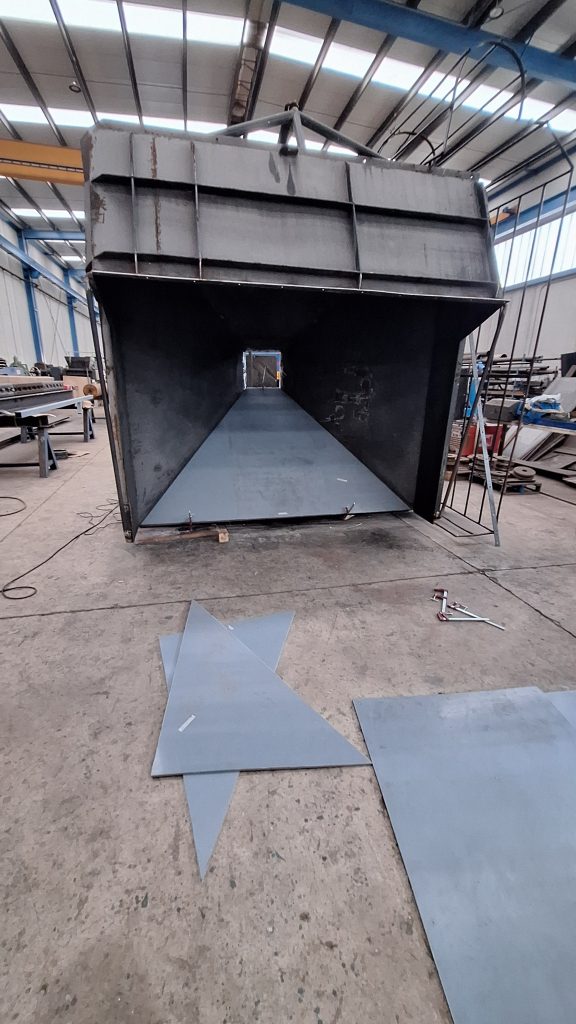

Con la segunda parte de la brida ya preparada (la que se soldará a la zona de descarga cuadrada actual), solo queda montar todo en obra (para lo que la pieza ya lleva montadas del taller una orejetas para el puente grúa) y una vez montada añadirle las piezas de chapa antifricción in situ.

Dos dias de diseño, tras de fabricación y un día para montar en obra, pieza operativa en 6 dias. A por la siguiente…

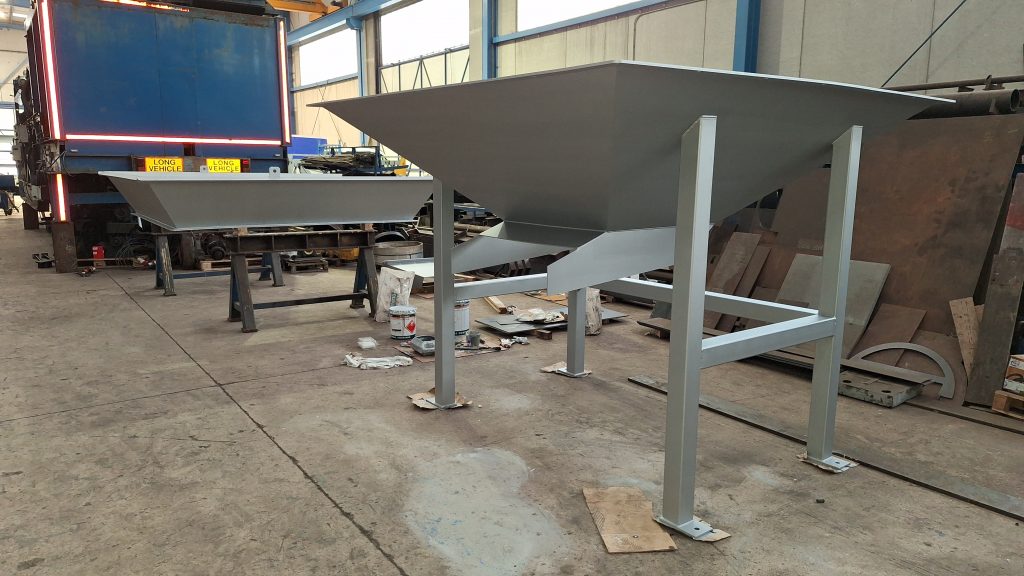

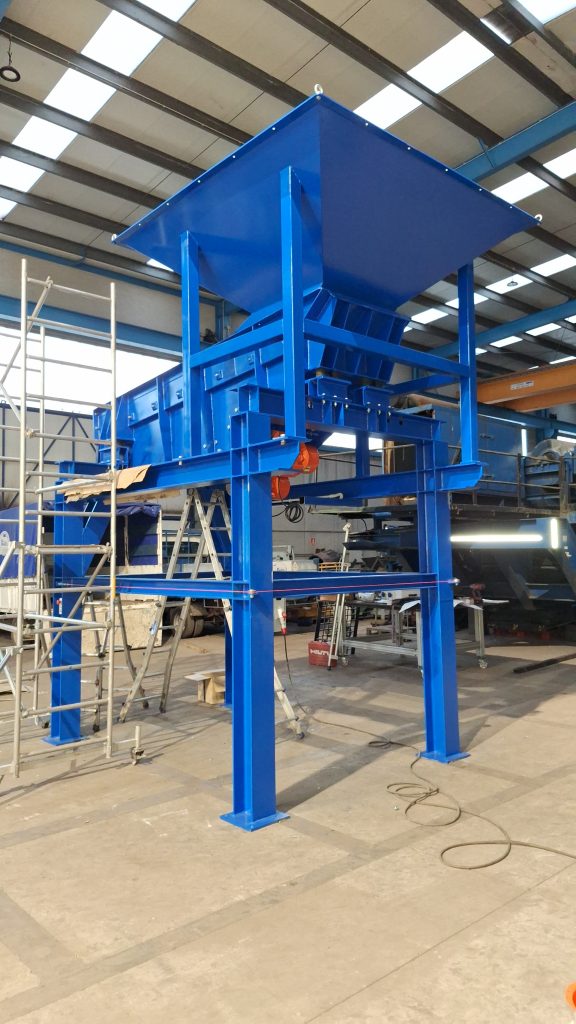

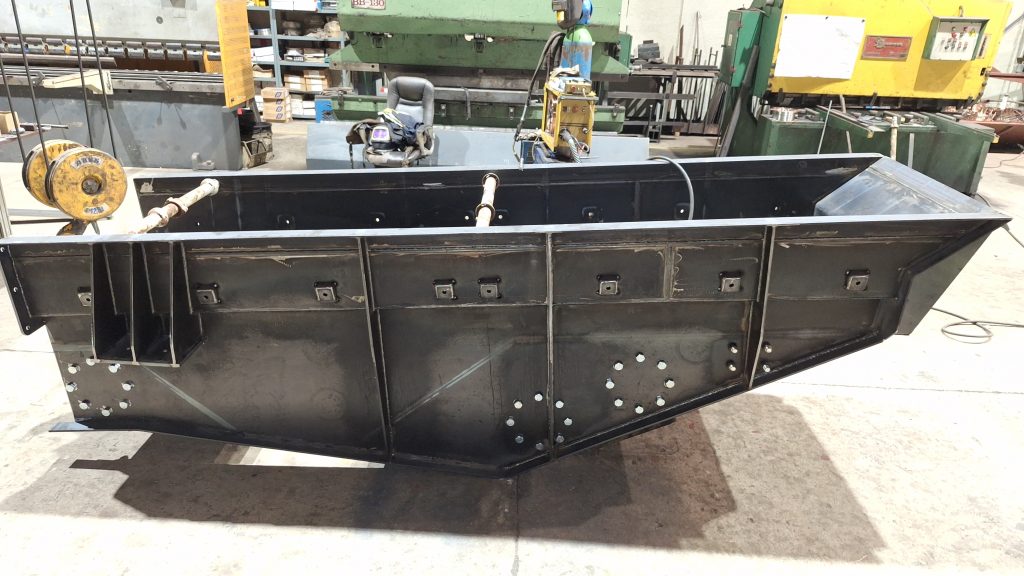

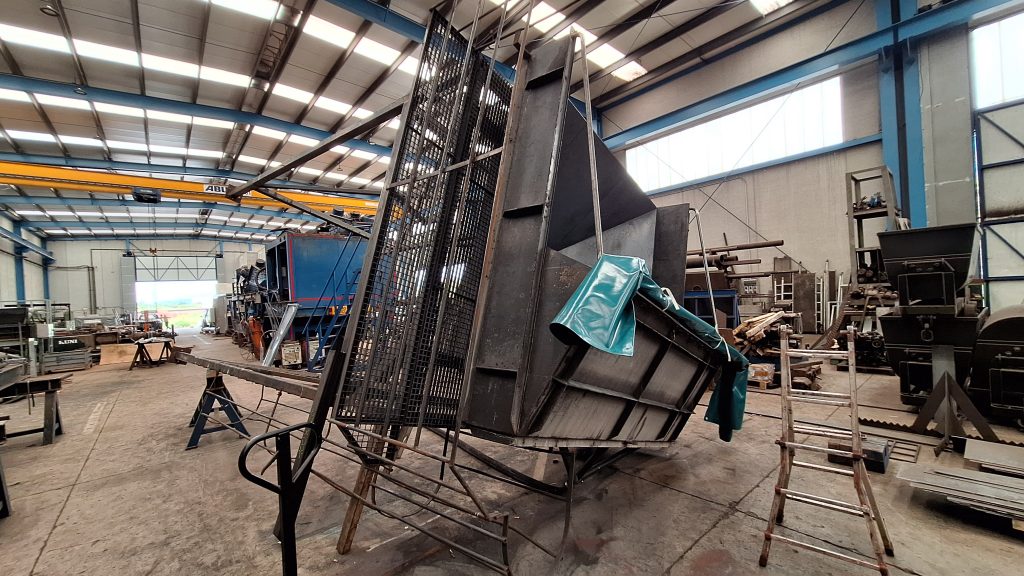

Criba para carga de Big Bag

OBRA PASO A PASO

A mediados de Septiembre llega la petición del cliente. Tras realizar la ingeniería y ser aprobados los planos, se comenzó la fabricación el 1 de Octubre de 2025. Tras el acopio de materiales y el corte a medida de chapas, comienza el trabajo de los soldadores. A medida que se van disponiendo de piezas soldadas los caldereros comienzan el montaje de los componentes del conjunto.

La tolva de carga es la pieza más sencilla que se prepara en una jornada.

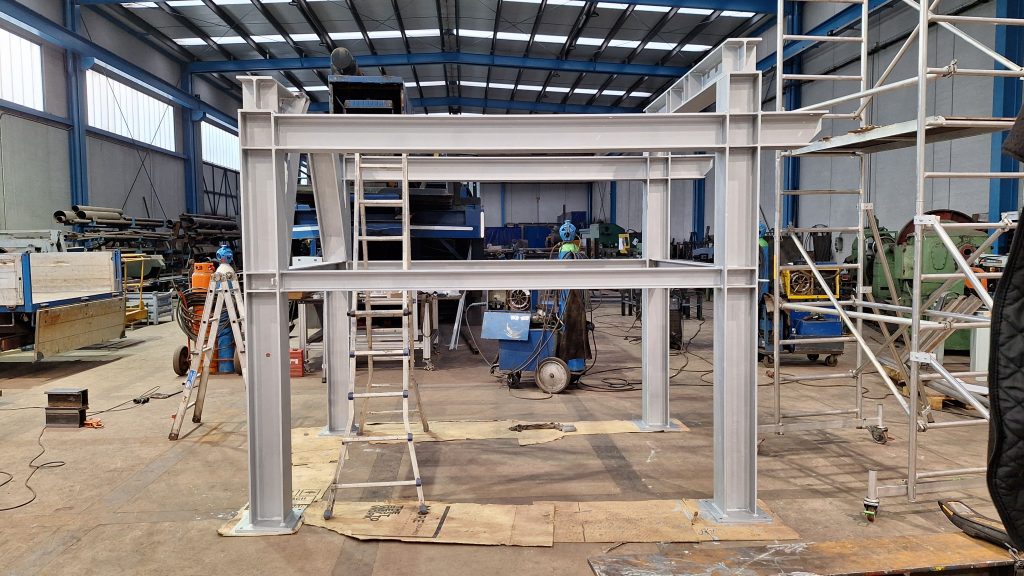

El segundo conjunto sería el bastidor, que se ensambla por mitades en el suelo.

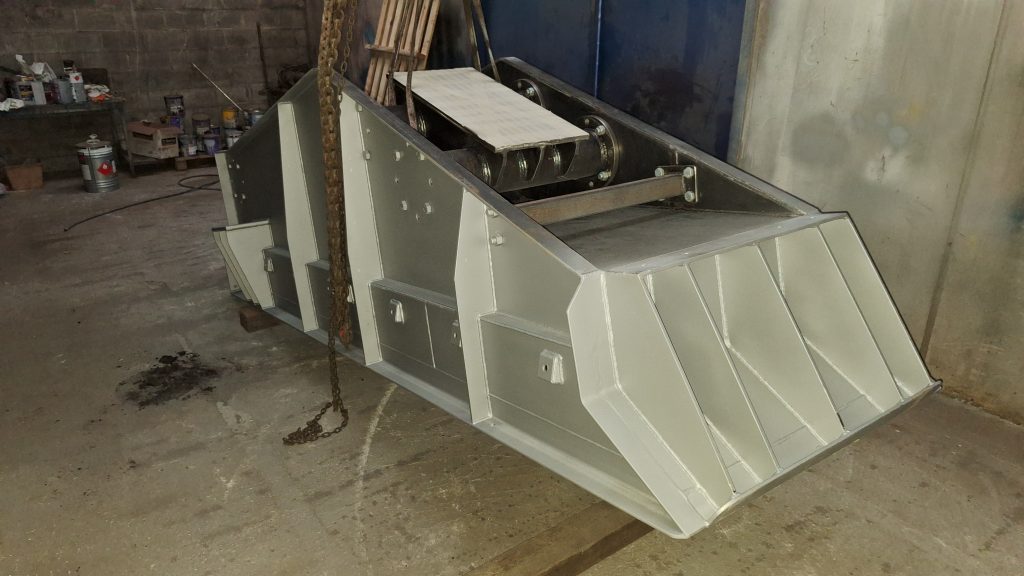

El tercer conjunto sería la criba en si, que se suelda con todas sus piezas previamente preparadas con el laser de corte.

A finales de semana ya llegan los motores que producirán la vibración de la criba, listos para atornillar en su soporte ya pretaladrado en la criba.

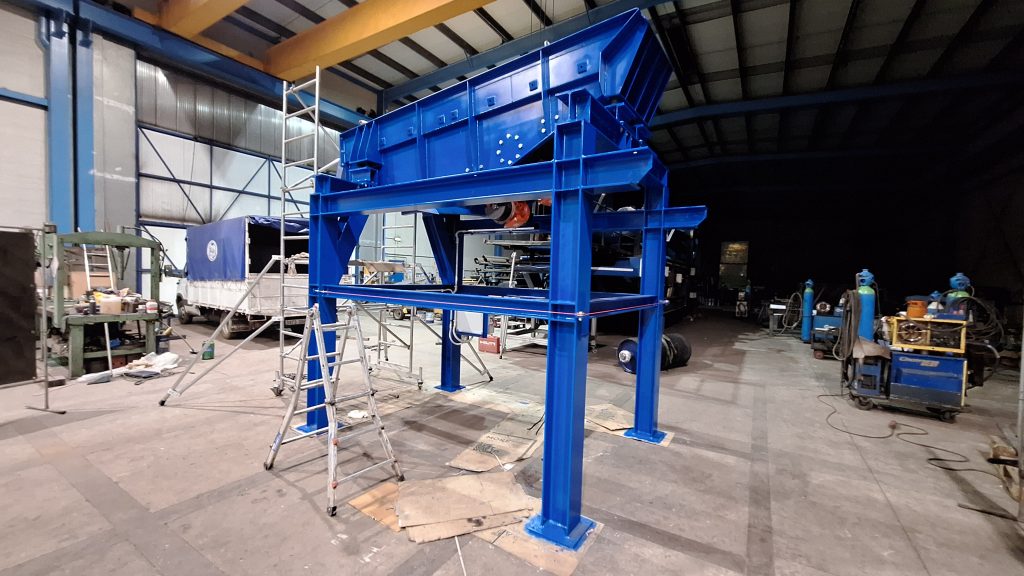

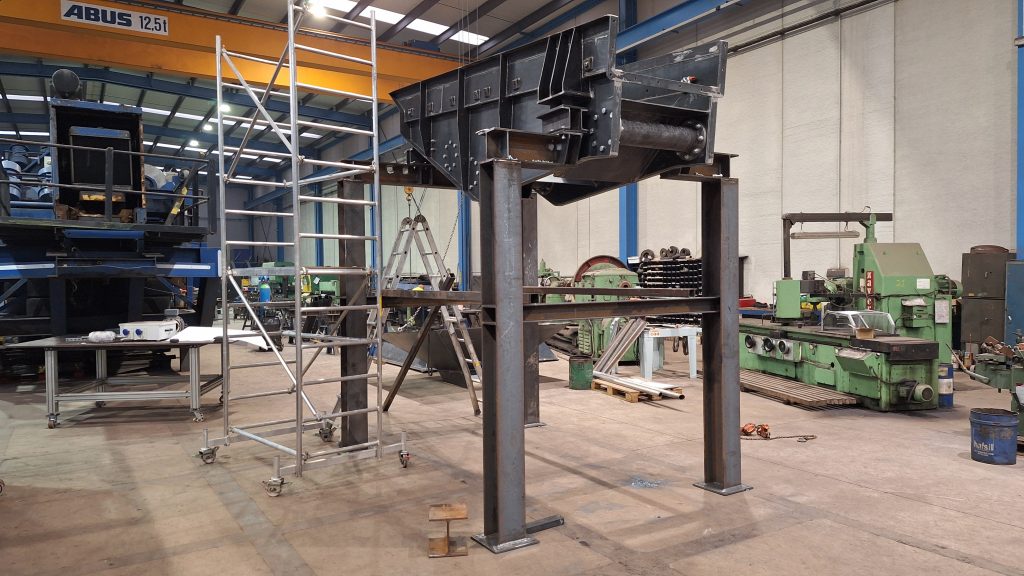

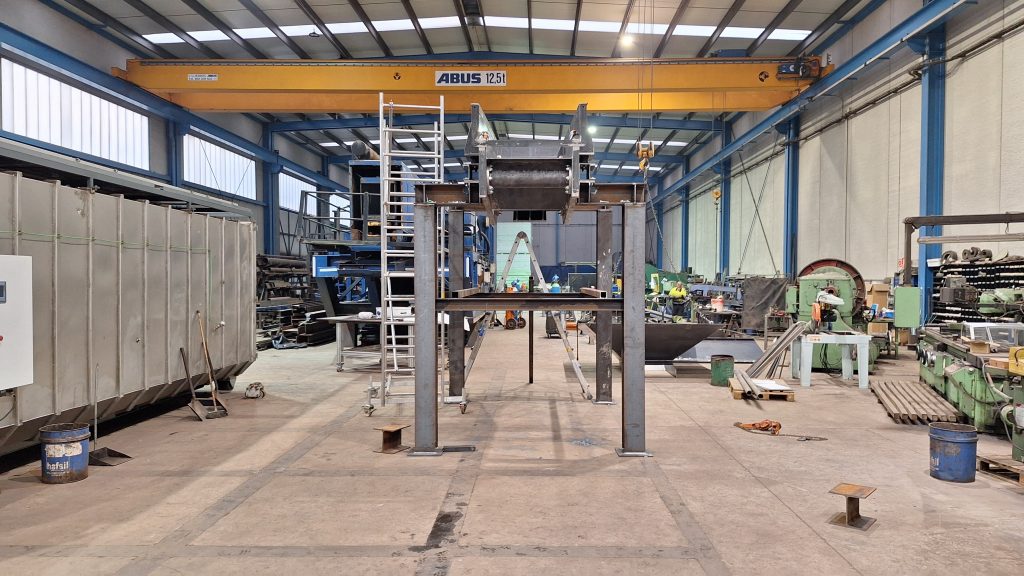

La segunda semana de Octubre ya se procede al ensamblaje de los 3 conjuntos, comenzando por montar el bastidor en su posición, anclarle la criba y realizar las mediciones para comprobar que todo está según los planos de ingeniería.

Una vez hechas las comprobaciones se desmontan ambos conjuntos para pasar a la fase de imprimación.

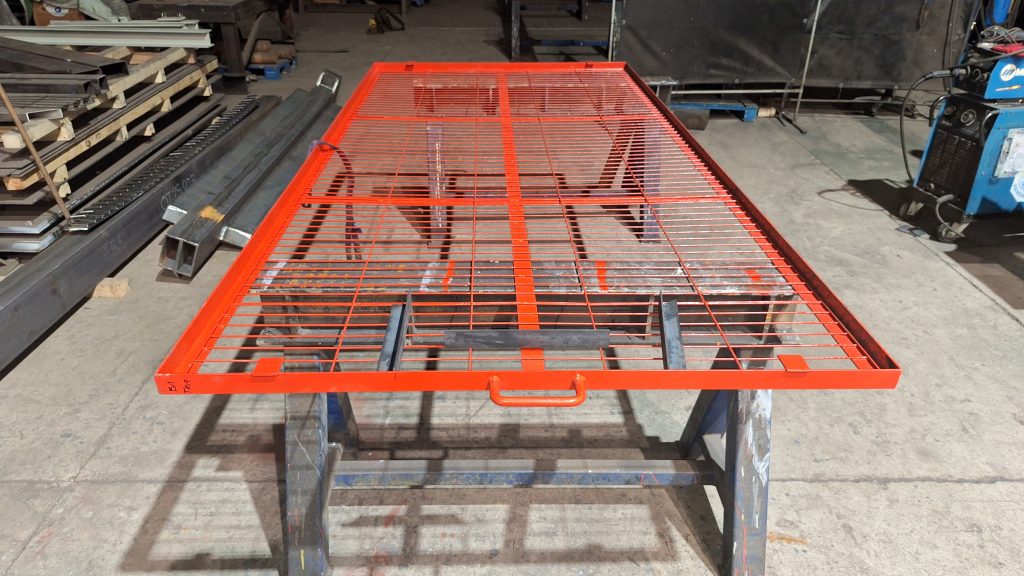

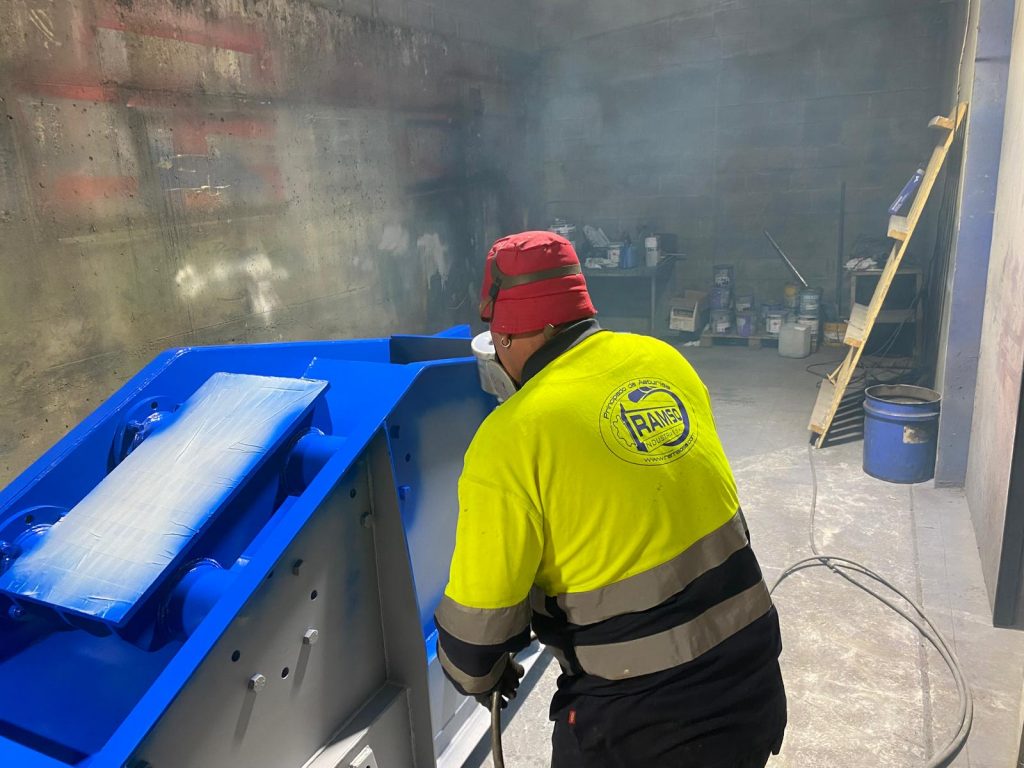

El sábado 11 de Octubre se incia la fase de pintura en la zona habilitada para tal fin, donde le aplicamos a la criba el azul RAMSO.

Y el martes 14 de Octubre de 2025 ya se empieza el montaje de la obra completo para efectuar el testeo del equipo en el taller para realizar in situ los últimos ajustes en los contrapesos de los motores que provocan la vibración de la criba.

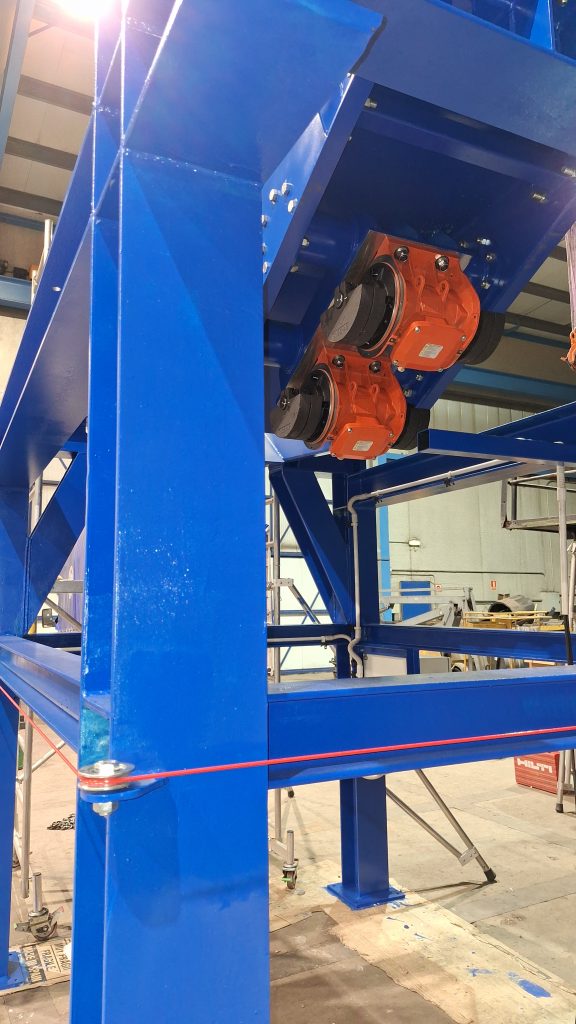

En este detalle se pueden ver los motores ya instalados con sus contrapesos y el cordón de seguridad perimetral de parada de emergencia.

El martes 15-10-2025 se colocó la tolva en la parte superior (le segunda tolva de descarga ya preparada se instalará in situ) y la boca de descarga del material. Llega el Big Bag para realizar las pruebas finales reales con 1 Tn de carbón y así poder ajustar la criba con precisión.

Imagen explicativa creada con inteligencia artificial

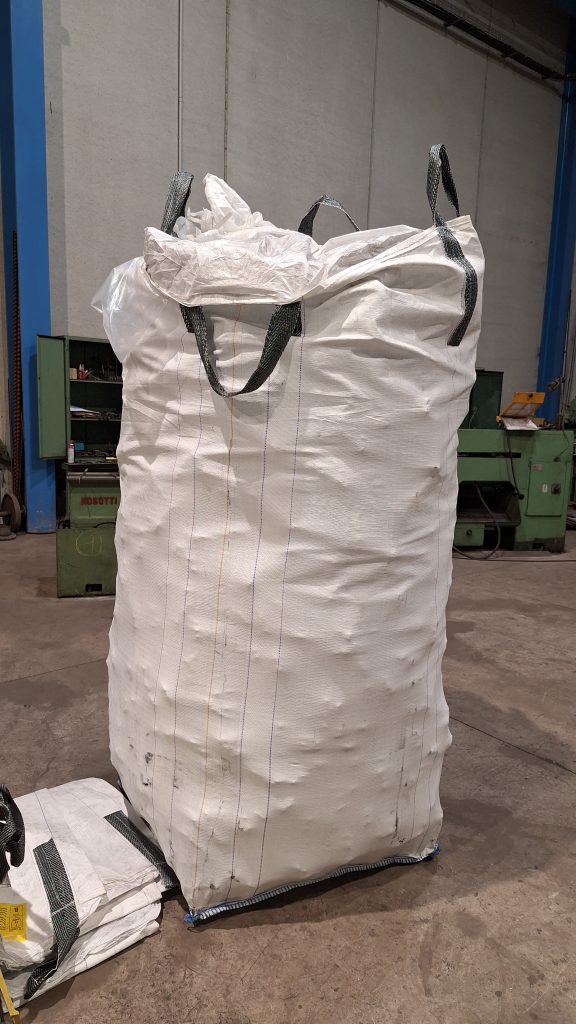

Imagen real del Big Bag de 2.2 m de altura y 1200 kg de capacidad

En la boca de salida que se ve en la parte izquierda de la foto es donde se coloca la Big Bag donde la criba deposita el material que supera el proceso de cribado, cayendo el resto de polvo y material de tamaño inferior al centro de la criba donde se recogerá en una vagoneta con ruedas.

Jueves 16-10-2025: pruebas finales con una tonelada de carbón durante las cuales se hicieron los últimos ajustes en los motores hasta alcanzar el gramaje solicitado por el cliente. Cuando los resultados obtenidos en las mediciones fueron las solicitadas por el cliente, solo queda preparar el equipo para su envío al cliente. Llega el camión, se carga, y se realiza el traslado y la instalación en la nave del cliente. Simultáneamente al envío por carretera se envía por correo electrónico la documentación que se adjunta al equipo diseñado y el proyecto está finalizado.

Pruebas finales, alimentación de material, separación por gramaje del mineral que cae en la Big Bag el de gramaje mayor, y el polvo en la pequeña bajo la criba. Visto bueno.

El compromiso de diseñar y fabricar el equipo en un mes está cumplido. Una máquina diseñada a medida más de RAMSO funcionando.
